← Le Blog

Délais & planning

Combien de temps pour construire une villa à Marrakech ?

8 juin 2026 · par Sulaymen · 5 min de lecture

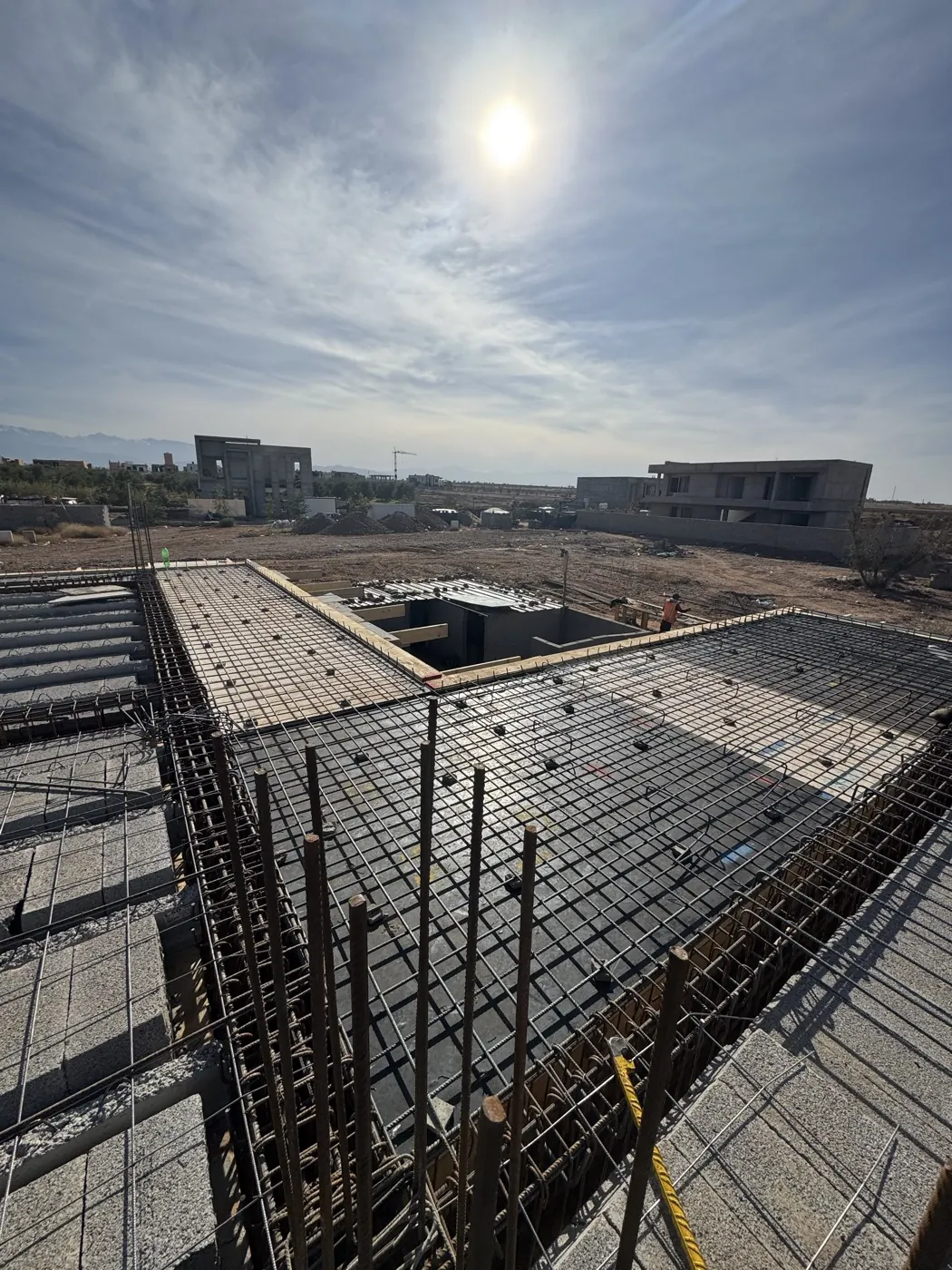

Ferraillage d'une dalle en cours sur un chantier WALL Construction à Marrakech

« Dans combien de temps j’emménage ? » Question légitime — et réponse honnête : un projet de villa, c’est au minimum un an, souvent plus. Voici des repères concrets, et surtout les réalités du terrain qu’on oublie de vous dire.

Les repères du gros œuvre

Avec tous les moyens et un dossier bien préparé :

  • ~6 mois de gros œuvre pour une villa de 300 à 500 m² sans sous-sol ;
  • +2 mois si vous ajoutez un sous-sol (terrassement, voiles béton, étanchéité…) ;
  • ~1 mois et demi par niveau supplémentaire.

Ce sont des estimations volontairement prudentes : ça peut aller plus vite si les moyens humains sont décuplés.

Et pour une maison terminée ?

Le gros œuvre, c’est le squelette. Pour finir complètement votre maison (second œuvre, finitions, extérieurs), tablez plutôt sur 12 à 24 mois. Pour voir comment nous menons ce parcours de bout en bout, découvrez notre approche de la construction de villa à Marrakech.

Les réalités du terrain (qu’on vous cache parfois)

Au Maroc, il y a des choses qu’on n’imagine pas tant qu’on n’a pas mis les pieds sur un chantier :

  • Les périodes d’Aïd : le pays tourne au ralenti, voire à l’arrêt — comptez au moins 20 jours cumulés dans l’année.
  • Les jours fériés, qui s’ajoutent.
  • La pluie : les chantiers s’arrêtent (beaucoup d’ouvriers viennent de loin, souvent en mobylette).
  • Les modifications de plans : chaque changement, ce sont des allers-retours entre l’architecte et le bureau d’études. Faire pour refaire, ça prend du temps.

Ma philosophie

Soyons clairs : je préfère un minimum de retard contre un maximum de qualité. Le retard, on finit par l’oublier. Le résultat, lui, vous l’aurez sous les yeux tous les jours.

Deux choses à anticiper très tôt

Bonne nouvelle : c’est votre architecte qui gère l’essentiel de l’administratif. De votre côté, deux points à ne surtout pas louper :

  1. Avoir tous les plans (architecte + bureau d’études) — sans eux, rien n’avance proprement.
  2. L’eau et l’électricité sur le terrain — ça peut prendre énormément de temps. Anticipez-le le plus tôt possible (on peut vous accompagner).

Pour vous faire une première idée du budget et du calendrier de votre projet, vous pouvez aussi tester notre simulateur de construction.

Et si vous en êtes encore à choisir votre constructeur, voyez comment nous menons la construction d’une villa à Marrakech — clé en main, avec nos propres équipes.

Un chantier bien préparé, c’est un chantier qui ne s’arrête pas. Et ça, c’est le meilleur moyen de tenir les délais.
